이에 앞서 9월 2일 오후 7시 9분, EVN은 전체 노선에 전력을 공급하여 콘다오에 국가 전력망에 전력을 공급하는 프로젝트를 완료했습니다. 이 프로젝트는 8월 혁명 80주년과 9월 2일 국경일을 기념하는 것입니다.
EVN에 따르면, 이 프로젝트가 가동되면 꼰다오에 현장 디젤 전력을 대체하여 안정적이고 지속적이며 안전한 전력 공급원을 제공할 뿐만 아니라, 전력 생산 비용 절감, 온실가스 배출 제한, 지속 가능한 개발 목표 달성에도 기여할 것입니다. 또한, 이 프로젝트는 해상의 혹독한 환경에서도 현대 기술을 적용하여 대규모 에너지 프로젝트를 건설할 수 있는 역량을 입증합니다.

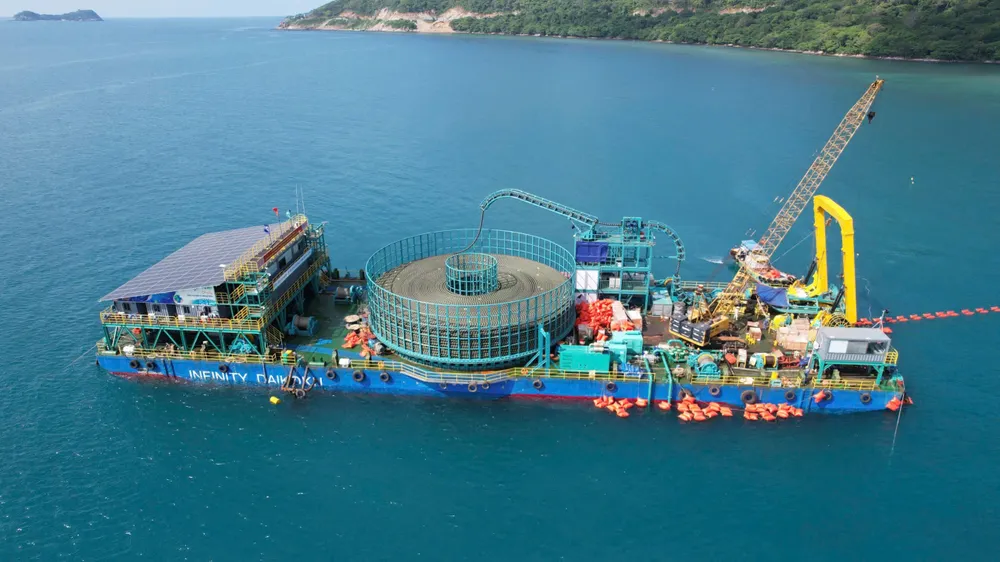

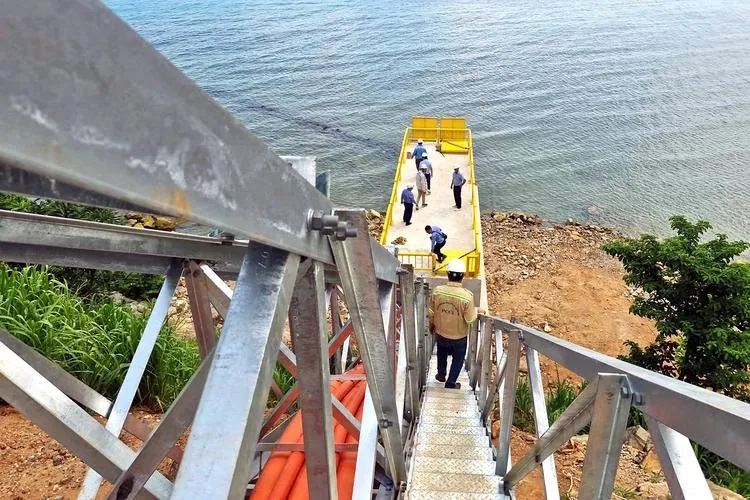

이 프로젝트는 110kV 전압 규모로, 총 연장 103.7km에 달하며, 가공선 17.5km, 해저 케이블 77.7km, 섬 내 해저 케이블 8.5km가 포함됩니다. 총 투자액은 4조 9,230억 VND이며, 투자자는 베트남 전력 그룹입니다.
이 프로젝트는 2024년 12월에 시작되었으며, 2025년 8월 12일에 전체 노선의 케이블 인양이 완료되었습니다. 2025년 8월 5일에 220kV 빈쩌우 변전소 확장이 완료되었고, 2025년 8월 22일에 전체 노선의 전력 공급 시험을 실시했으며, 2025년 9월 2일에 공식적으로 전력을 공급했습니다.
이 프로젝트는 국가 에너지 인프라 개발 전략에 있어서 중요한 전환점을 의미하며, 해안 및 국경 지역의 생명과 사회 경제적 발전을 돌보겠다는 정부와 전력 부문의 결의를 보여줍니다.
출처: https://www.sggp.org.vn/chinh-thuc-dong-dien-noi-luoi-quoc-gia-cho-dac-khu-con-dao-post811516.html
댓글 (0)
