អញ្ជើញចូលរួមកិច្ចប្រជុំនេះ មានថ្នាក់ដឹកនាំមន្ទីរសំណង់ នាយកដ្ឋានហិរញ្ញវត្ថុ មន្ទីរ សុខាភិបាល គណៈកម្មាធិការប្រជាជនឃុំ Bao Yen ក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោងវិនិយោគសាងសង់តំបន់ Bao Yen; ថ្នាក់ដឹកនាំមន្ទីរពេទ្យទូទៅតំបន់ Bao Yen ។

ក្នុងកិច្ចប្រជុំនេះ តំណាងមន្ទីរ អង្គភាព អង្គភាពនានាបានពិនិត្យ និងវាយតម្លៃពីវឌ្ឍនភាពនៃការអនុវត្ត ពេលវេលានៃការបញ្ចប់ដែលរំពឹងទុក និងការលំបាក និងឧបសគ្គក្នុងការអនុវត្តគម្រោងសាងសង់មន្ទីរពេទ្យទូទៅប្រចាំតំបន់បាវយ៉េន។
គម្រោងមន្ទីរពេទ្យទូទៅក្នុងតំបន់ Bao Yen មានទុនវិនិយោគសរុប 258 ពាន់លានដុង រយៈពេលអនុវត្តពីឆ្នាំ 2021 - 2025 ការដ្ឋានសាងសង់នៅឃុំ Bao Yen។ អ្នកវិនិយោគគឺក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោងវិនិយោគសំណង់ក្នុងតំបន់ Bao Yen។
មន្ទីរពេទ្យទូទៅប្រចាំតំបន់ Bao Yen មានខ្នាតគ្រែចំនួន 250 រួមមាន អគារធំ អគារបច្ចេកទេស និងពិនិត្យ អគារព្យាបាលអ្នកជំងឺ នាយកដ្ឋានជំងឺឆ្លង នាយកដ្ឋានអាហារូបត្ថម្ភ មន្ទីរពេទ្យទូទៅ និងសម្ភារៈជំនួយ...
គម្រោងនេះបានបញ្ចេញថវិកាចំនួន 167.8 ពាន់លានដុងក្នុងផែនការដើមទុនរយៈពេលមធ្យមសម្រាប់រយៈពេល 2021 - 2025 ស្មើនឹង 99.4% នៃផែនការ។ បញ្ចេញថវិកា ៨,៩៧ ពាន់លានដុងក្នុងផែនការដើមទុនឆ្នាំ ២០២៥ ស្មើនឹង ៨៩,៧% នៃផែនការ។ គេរំពឹងថានៅចុងឆ្នាំនេះ ការចំណាយនឹងសម្រេចបាន 100% នៃផែនការ។

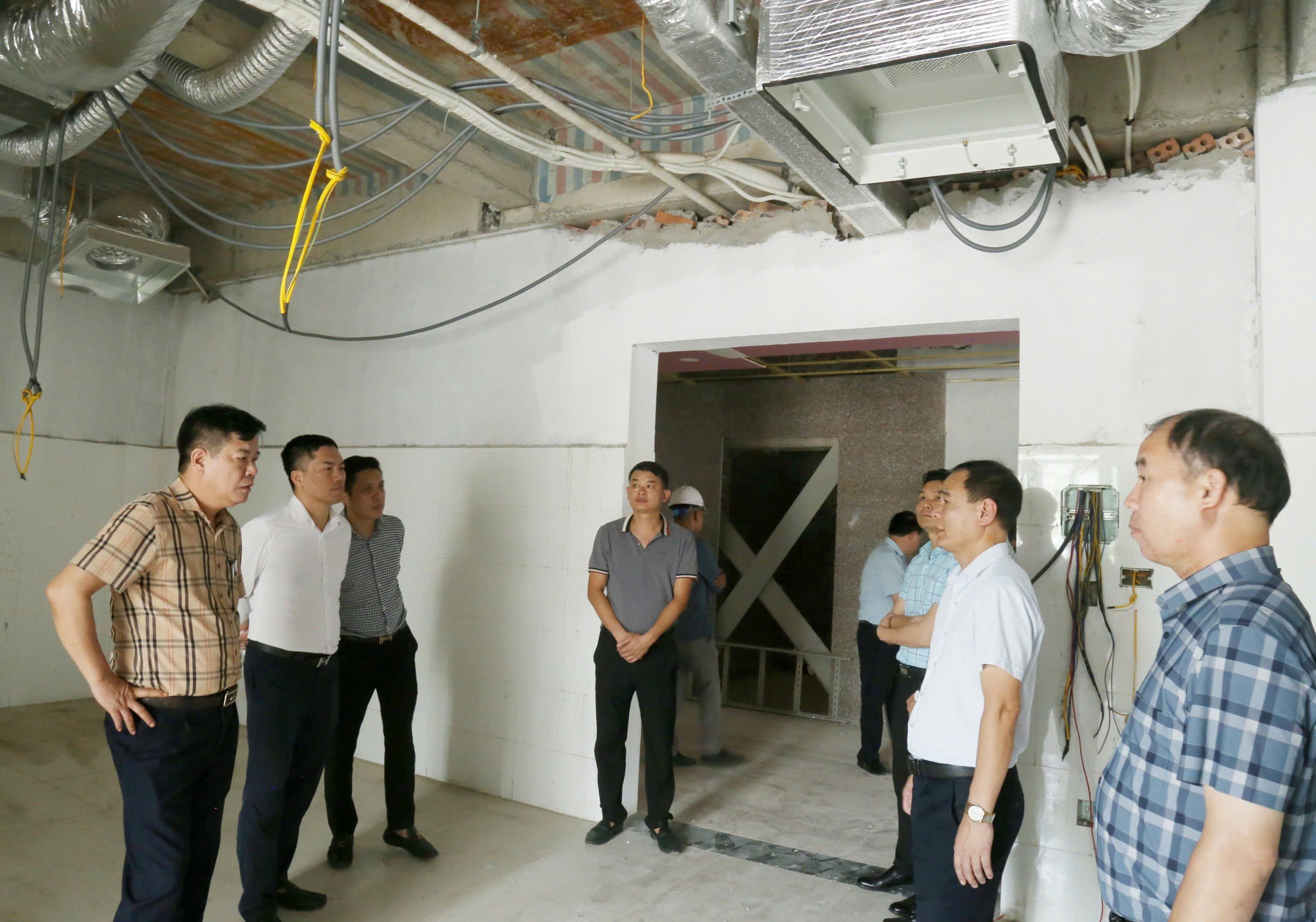

យោងតាមរបាយការណ៍របស់ក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោងវិនិយោគសំណង់តំបន់ Bao Yen បានឲ្យដឹងថា រហូតមកដល់ពេលនេះ ការងារបោសសម្អាត និងតាំងទីលំនៅថ្មីត្រូវបានបញ្ចប់ហើយ។
គម្រោងនេះបានបញ្ចប់ការដ្ឋានសាងសង់អាគារទាំងមូលហើយ និងកំពុងបំពេញនូវមុខទំនិញដូចជា៖ ប្លុកអាគារ អគាររដ្ឋបាល ផ្ទះអាហារូបត្ថម្ភ ផ្ទះជំងឺឆ្លង ផ្ទះប្រឆាំងមេរោគ ផ្ទះបញ្ចុះសព បង្គន់អនាម័យ ធុងចម្រោះទឹកស្អាត។ល។
បរិមាណដែលនៅសេសសល់មិនទាន់បានសាងសង់ រួមមានៈ ដំឡើងបរិក្ខារអនាម័យ ដំឡើងបរិក្ខារអគ្គិសនី និងទឹកក្នុងផ្ទះ ប្រព័ន្ធទ្វារ ទ្វារបន្ទប់ប្រតិបត្តិការ ជញ្ជាំងកញ្ចក់ ប្រព័ន្ធបំពង់បង្ហូរឧស្ម័នពេទ្យ បរិក្ខារអគ្គិសនីពន្លឺ...។



អ្នកវិនិយោគបានស្នើឱ្យអ្នកម៉ៅការមានដំណោះស្រាយសំណង់ បង្កើនធនធានមនុស្ស និងបំពេញវត្ថុតាមកាលវិភាគដែលបានកំណត់ ដោយមានគោលដៅបញ្ចប់គម្រោង និងប្រគល់ឱ្យប្រើប្រាស់ឱ្យបានមុនថ្ងៃទី ៣០ ខែកញ្ញា ឆ្នាំ ២០២៥។ ទោះជាយ៉ាងនេះក្តី មកទល់នឹងពេលនេះ គម្រោងនៅតែហួសពីកាលវិភាគនៅឡើយ។
នៅក្នុងកិច្ចប្រជុំនេះ តំណាងនាយកដ្ឋាន និងសាខាបានស្នើឱ្យក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោងវិនិយោគសំណង់ក្នុងតំបន់ Bao Yen ដឹកនាំអ្នកម៉ៅការប្រមូលធនធានមនុស្សអតិបរមា ឧបករណ៍ និងលក្ខខណ្ឌចាំបាច់ដើម្បីធានាបាននូវការសាងសង់គម្រោង។ សម្របសម្រួលយ៉ាងជិតស្និទ្ធជាមួយភ្នាក់ងារមុខងារ និងអង្គភាពសំណង់ ដើម្បីលុបបំបាត់ការលំបាក និងឧបសគ្គក្នុងដំណើរការអនុវត្តភ្លាមៗ។ បង្កើនការត្រួតពិនិត្យ ត្រួតពិនិត្យ និងជំរុញដើម្បីធានាបាននូវវឌ្ឍនភាព និងគុណភាពនៃការសាងសង់មន្ទីរពេទ្យទូទៅប្រចាំតំបន់ Bao Yen ។
ប្រភព៖ https://baolaocai.vn/danh-gia-tien-do-thuc-hien-du-an-benh-vien-da-khoa-khu-vuc-bao-yen-post881780.html
