Vietnam Electricity Group (EVN) ទើបតែបានប្រកាសថា នៅវេលាម៉ោង 11:12 យប់។ នាថ្ងៃទី 30 ខែកញ្ញា វាបានដំណើរការដោយជោគជ័យនូវគម្រោងខ្សែបញ្ជូន 500kV Lao Cai - Vinh Yen 8 ខែមុនកាលកំណត់ក្នុងសេចក្តីសម្រេចគោលនយោបាយវិនិយោគដែលត្រូវបានអនុម័តដោយនាយករដ្ឋមន្ត្រី។

មុននេះ កាលពីថ្ងៃទី 29 និង 30 ខែកញ្ញា ស្ថានីយបំប្លែង 500kV ឡាវ Cai 500kV ដំណាក់កាលទី 2 និង 500kV bays នៅស្ថានីយបំលែង 500kV Vinh Yen ក៏ត្រូវបានផ្តល់ថាមពលដោយជោគជ័យផងដែរ។

នៅពេលដាក់ឱ្យដំណើរការ ខ្សែបណ្តាញ 500kV Lao Cai - Vinh Yen នឹងអាចបញ្ជូនថាមពលប្រហែល 3,000 MW ពីរោងចក្រវារីអគ្គីសនីនៅតំបន់ភាគពាយ័ព្យ និងខេត្តជិតខាងទៅកាន់បណ្តាញជាតិ ស្របពេលដែលការបង្កើនសមត្ថភាពនាំចូលអគ្គិសនី។

ខ្សែ 500kV នេះក៏បង្កើតការតភ្ជាប់ដ៏រឹងមាំរវាងតំបន់នៅក្នុងប្រព័ន្ធថាមពល។ ធ្វើអោយប្រសើរឡើងនូវប្រតិបត្តិការប្រកបដោយសុវត្ថិភាព និងស្ថិរភាពនៃប្រព័ន្ធថាមពលជាតិ។ កាត់បន្ថយការបាត់បង់ថាមពលនៅក្នុងបណ្តាញបញ្ជូន; និងបង្កើនប្រសិទ្ធភាពនៃផលិតកម្ម និងអាជីវកម្មអគ្គិសនីរបស់ EVN ។

ខ្សែបញ្ជូន 500kV

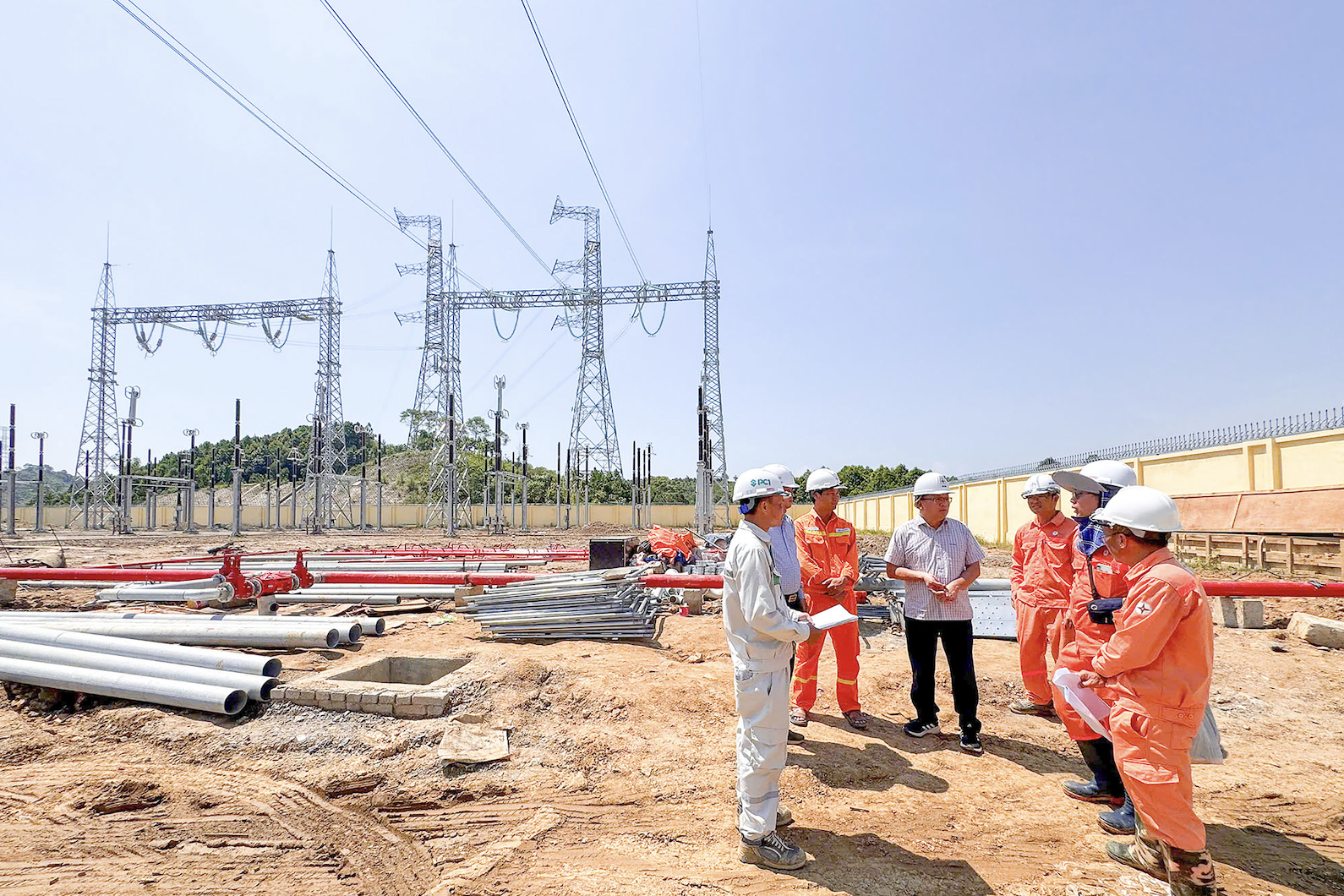

EVN បានទទួលជោគជ័យលើខ្សែ 500kV Lao Cai - Vinh Yen។ រូបថត៖ EVN

EVN បាននិយាយថា គម្រោងខ្សែបញ្ជូន 500kV Lao Cai - Vinh Yen គឺជាគម្រោងសំខាន់របស់ជាតិ រួមទាំងខ្សែពីរសៀគ្វី 500kV ប្រវែង 229.5 គីឡូម៉ែត្រ ជាមួយនឹងទីតាំងបង្គោលចំនួន 468 ដោយឆ្លងកាត់ខេត្ត Lao Cai និង Phu Tho ។ ចំណុចចាប់ផ្តើមគឺស្ថានីយ៍ 500kV Lao Cai ចំណុចចុងក្រោយគឺស្ថានីយ៍ 500kV Vinh Yen ។ ទុនវិនិយោគសរុបមានជាង ៧,៤១០ពាន់លានដុង។

ស្របគ្នានោះ គម្រោងស្ថានីយ៍បំលែងថាមពល ៥០០kV ឡាវ Cai ដំណាក់កាលទី ២ ដែលមានទុនវិនិយោគជាង ១.៥៦៤ ពាន់លានដុង ក៏ត្រូវបានបញ្ចប់ជាមួយនឹងធាតុដែលស៊ីសង្វាក់គ្នាទាំងអស់។

EVN បាននិយាយថា ទោះបីជាមានការលំបាកជាច្រើនក្នុងអាកាសធាតុ ដីភ្នំស្មុគ្រស្មាញ ការបោសសំអាតទីតាំងដ៏ច្រើន និងការរីកចំរើនជាបន្ទាន់ ជាមួយនឹងការប្តេជ្ញាចិត្តខ្ពស់របស់ EVN ក្រុមប្រឹក្សាភិបាលគម្រោងថាមពល 1 និងអង្គភាពពាក់ព័ន្ធ គម្រោងនេះនៅតែត្រូវបានអនុវត្តជាបន្ទាន់ និងស្របគ្នា។

ជាពិសេស គម្រោងនេះ បានទទួលការណែនាំយ៉ាងជិតស្និទ្ធពីរដ្ឋាភិបាល នាយករដ្ឋមន្ត្រី និងអាជ្ញាធរមូលដ្ឋាន។ កម្លាំងគាំទ្រដូចជា យោធភូមិភាគទី២ នគរបាលមូលដ្ឋាន សហភាពយុវជន និងអ្នកស្ម័គ្រចិត្តក៏បានចូលរួមចំណែកយ៉ាងសំខាន់ក្នុងការបញ្ចប់គម្រោងតាមកាលវិភាគ និងការធានាគុណភាព។

បន្ទាប់ពីបានដំណើរការដោយជោគជ័យនូវខ្សែ 500kV Lao Cai - Vinh Yen និងស្ថានីយ៍បំលែង 500kV Lao Cai រួមជាមួយនឹងខ្សែតភ្ជាប់ 220kV EVN និង Power Project Management Board 1 នឹងសម្របសម្រួលជាមួយអង្គភាពពាក់ព័ន្ធ ដើម្បីបន្តការបញ្ចប់គម្រោង និងនីតិវិធីរដ្ឋបាលពាក់ព័ន្ធ សំដៅដាក់ឱ្យដំណើរការគម្រោងនៅដើមខែតុលា ឆ្នាំ 2025។

ទាក់ទងនឹងរោងចក្រវារីអគ្គីសនីមួយចំនួនដែលយឺតយ៉ាវក្នុងការកាត់ផ្តាច់ថាមពលដើម្បីសាងសង់ខ្សែបញ្ជូន 500kV នេះ EVN ទើបតែបានផ្ញើឯកសារទៅរដ្ឋមន្ត្រីក្រសួងឧស្សាហកម្ម និងពាណិជ្ជកម្ម ស្នើសុំការគាំទ្រដើម្បីដោះស្រាយការលំបាកក្នុងការរៀបចំការដាច់ចរន្តអគ្គិសនីដើម្បីសាងសង់គម្រោងខ្សែបញ្ជូន 500kV Lao Cai - Vinh Yen។
