지금까지 투자자는 동나이성 인민위원회와 약 12헥타르 규모의 토지 임대 계약을 체결하였고, 틴응이아 주식회사와 37헥타르가 넘는 면적에 대한 계약을 체결하였으며, 전체 구역에 토지 사용권 증서를 발급받았습니다.

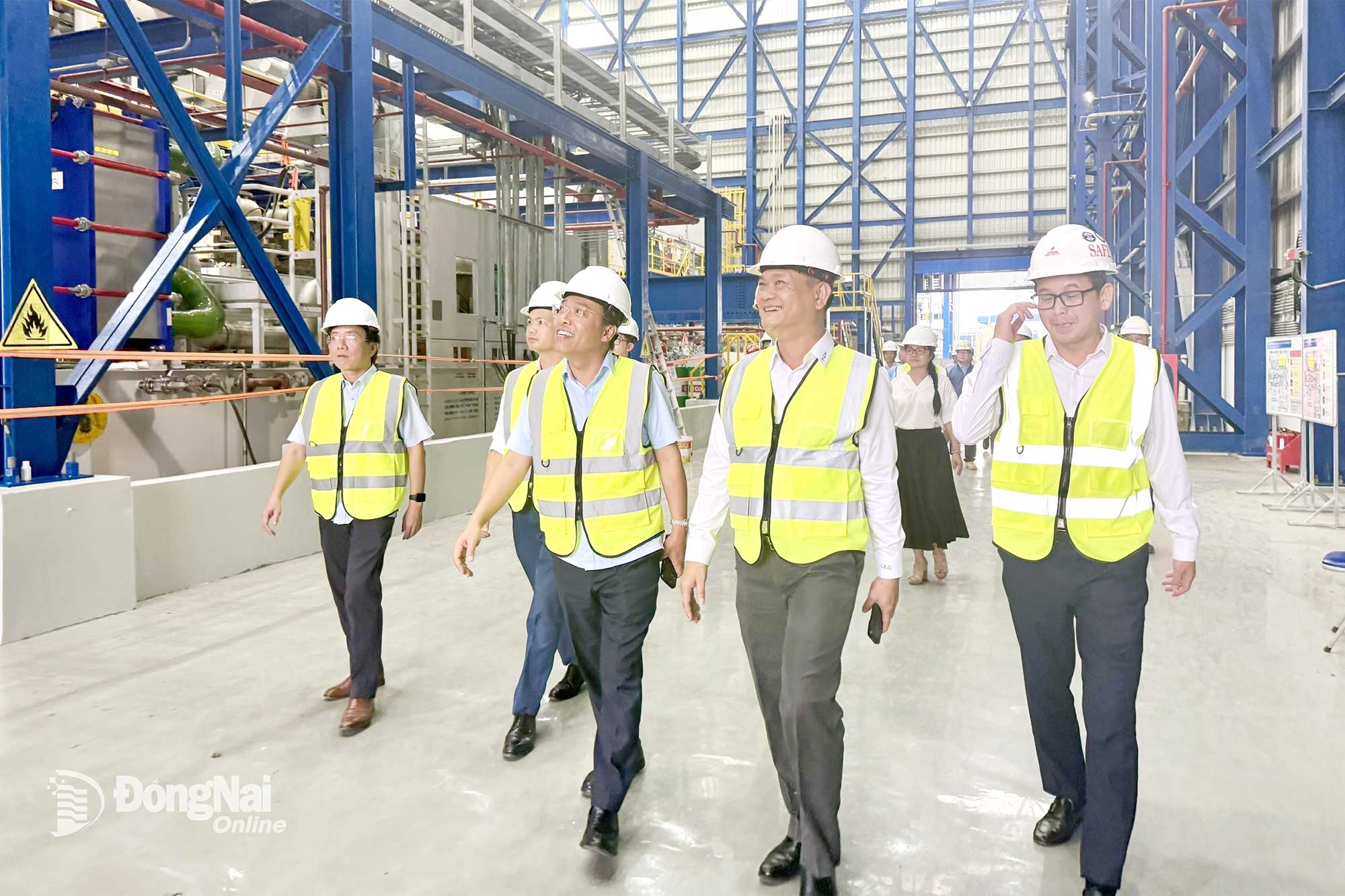

산업통상부 실무팀이 Nhon Trach 3, 4 발전소를 점검했습니다. 사진: 기고자 |
2025년 8월 18일 기준으로, Nhon Trach 3 발전소는 약 1억 9,500만 kWh의 전력을 생산하여 전력망에 공급했습니다. 2025년 10월 말에 공식적으로 상업용 전력을 생산할 것으로 예상됩니다. Nhon Trach 4 발전소는 2025년 12월 초에 상업용 전력을 생산할 것으로 예상됩니다.
연결 공사와 관련하여, 500kV선은 2024년 말에 성공적으로 전기가 공급되었고, 220kV Nhon Trach 3 - My Xuan - Cat Lai선은 2025년 4분기에 완료될 예정이며, 220kV Nhon Trach 3 - Long Thanh 500kV 변전소선은 2026년 1분기에 완료될 예정입니다.

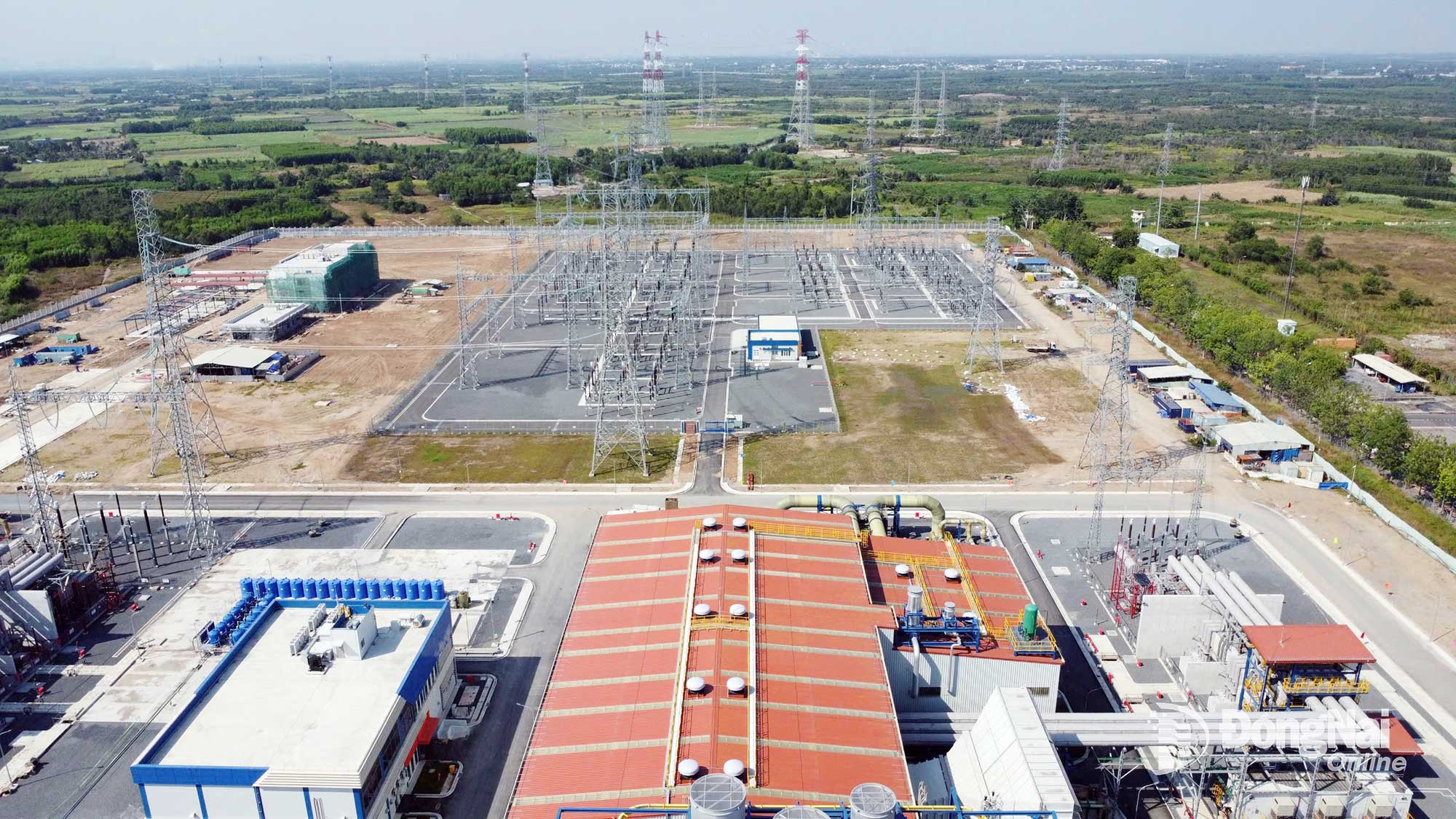

Nhon Trach 3 및 4 발전소 프로젝트의 배전소. 사진: Hoang Loc |
이에 따라 PV Power는 산업통상부 차관과 실무 대표단이 Nhon Trach 3 발전소가 조만간 상업용 전기 생산 자격을 갖출 수 있도록 전기 운영 허가를 부여하는 절차에서 프로젝트를 지원할 것을 제안했습니다. 또한, 베트남 전력 그룹(EVN)과 전력 구매 계약에서 Qc 협상을 지원하여 가스 출력 소비를 보장하고 프로젝트 효율성을 개선할 것을 요청했습니다. 동시에 EVN이 전력선을 조속히 완공하여 용량을 방출하고 전력 시스템의 안전하고 안정적인 운영을 보장할 것을 요청했습니다.

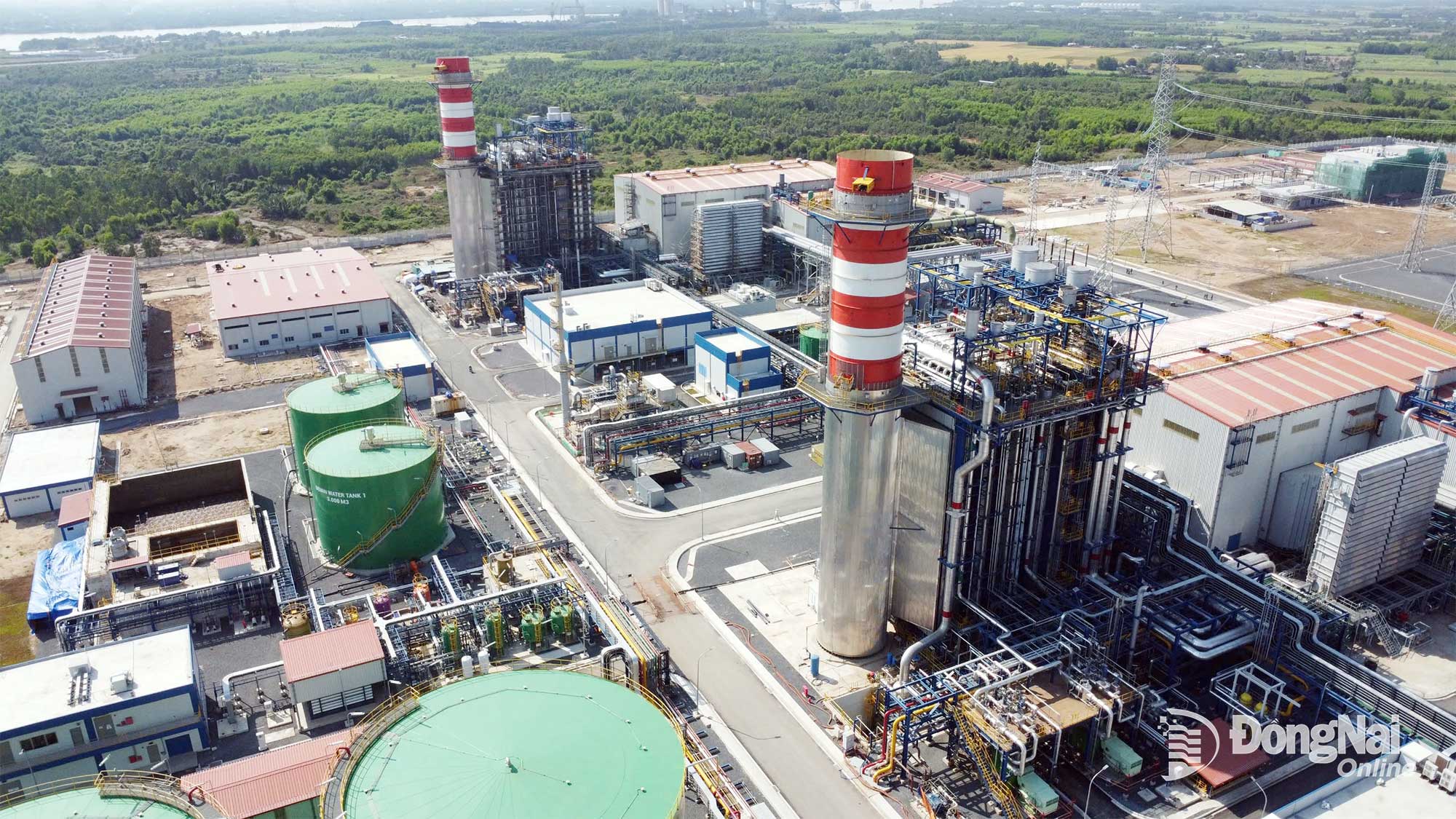

년짝 3, 4호 발전소는 현재 공사량의 98% 이상을 완료했습니다. 사진: 황록 |
산업통상부 장관은 동나이성에서 토지 정리에 주의를 기울이고, 베트남전력그룹에서 프로젝트 효율성을 높이기 위해 용량 정리 프로젝트를 신속하게 시행하며, PV Power에서 주어진 일정에 따라 상업용 발전이 진행되도록 보장할 것을 요청했습니다.
황록
