Ngành điện miền Nam “cán đích” 50 công trình 110kV mừng 50 năm Giải phóng miền Nam

Tổng công ty Điện lực miền Nam (EVNSPC) đã hoàn thành 50 công trình lưới điện 110kV chào mừng 50 năm Giải phóng miền Nam và 50 năm xây dựng, phát triển đơn vị (30.4.1975 – 30.4.2025). Các công trình là biểu tượng cho chặng đường đồng hành cùng sự phát triển của miền Nam, khẳng định vai trò nòng cốt của EVNSPC trong sứ mệnh “Điện đi trước một bước” tại 21 tỉnh, thành phía Nam.

Báo Đại biểu Nhân dânBáo Đại biểu Nhân dân29/04/2025

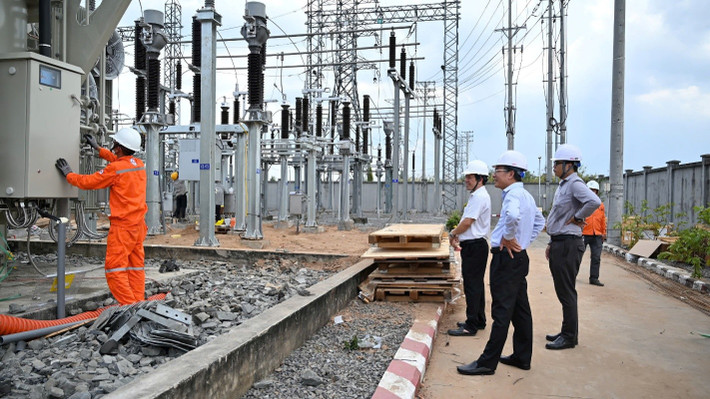

Lãnh đạo Tỉnh ủy, UBND tỉnh Bến Tre và lãnh đạo EVNSPC thực hiện nghi thức đóng điện kỹ thuật các công trình 110kV tại Bến Tre sáng 29.4.2025

4 tháng – 50 công trình

Chỉ trong hai ngày 26 và 27.4, 12 công trình 110kV cuối cùng trong số 50 công trình chào mừng kỷ niệm 50 năm Giải phóng miền Nam, thống nhất đất nước và 50 năm xây dựng, phát triển EVNSPC đã được đóng điện thành công, hoàn thành đúng kế hoạch mà Đảng bộ và Hội đồng thành viên EVNSPC đề ra từ đầu năm. Thành quả này thể hiện quyết tâm và nỗ lực lớn của toàn thể lãnh đạo, cán bộ, công nhân viên EVNSPC trên hành trình thực hiện sứ mệnh đưa điện lực đi trước một bước.

Trong số này, hai công trình do Đảng bộ EVNSPC đăng ký chào mừng Đại hội Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ IV (nhiệm kỳ 2025 – 2030) gồm: Trạm biến áp 110kV Cái Răng và đường dây đấu nối (TP. Cần Thơ); Trạm biến áp 110kV Thanh Bình và đường dây đấu nối (Đồng Tháp), đều được hoàn thành vượt tiến độ, với thời gian thi công chỉ trong 4 - 5 tháng, dù khối lượng công việc rất lớn.

Kiểm tra trước khi đóng điện công trình Trạm biến áp 110kV Phú Thuận, tỉnh Bến Tre vào ngày 25.2.2025

Bên cạnh đó là nhiều công trình cấp điện đáp ứng nhu cầu tăng trưởng hai con số của các địa phương trong năm 2025 và các năm tiếp theo. Đặc biệt, tại các tỉnh có tốc độ phát triển nhanh, nhiều khu, cụm công nghiệp đã được đầu tư cấp điện kịp thời trong dịp này. Điển hình, Bình Dương có 7 công trình; Đồng Tháp 6 công trình; Bà Rịa – Vũng Tàu 5 công trình; Bến Tre 4 công trình; Bình Phước và Tây Ninh mỗi tỉnh có 3 công trình... Trong đó, nhiều công trình góp phần nâng cao độ tin cậy cung cấp điện, phục vụ phụ tải tại các khu công nghiệp như: Trạm 110kV Khu công nghiệp Giang Điền (Đồng Nai); Trạm biến áp KCN Du Long (Ninh Thuận); Trạm 110kV Thanh An (Bình Dương); Lộ ra 110kV từ trạm 220kV Phước Long (Bình Phước)...

Ngoài ra, nhiều công trình 110kV trọng điểm khác tại các địa phương như: Trạm 110kV Bắc Phú Quốc, Trạm 110kV U Minh Thượng và đường dây đấu nối tại Kiên Giang; Đường dây mạch 2 Ninh Phước - Tuy Phong - Phan Rí (Bình Thuận – Ninh Thuận); Cải tạo, nâng công suất TBA 110kV Đầm Dơi (Cà Mau); Cải tạo, nâng khả năng tải đường dây 110kV TBA 220kV Bảo Lộc – Di Linh (Lâm Đồng)... cũng đã được hoàn thành và đưa vào vận hành trong quý I.2025, góp phần thúc đẩy phát triển kinh tế - xã hội tại các địa phương.

Đóng điện công trình “Trạm 110kV Mỹ Phước 4 (Lắp MBA T2 63MVA)”, tỉnh Bình Dương ngày 20.4.2025

Chủ động “thời gian vàng” thi công

Để đạt được kết quả trên, ngay từ đầu năm 2025, Đảng ủy và Ban lãnh đạo EVNSPC cùng hơn 2 vạn cán bộ, công nhân viên đã phát động và hưởng ứng thi đua, quyết tâm hoàn thành mục tiêu 50 công trình 110kV trước ngày 30.4.2025.

Đây là một mục tiêu đầy thách thức trong bối cảnh nhiều khó khăn như thủ tục đầu tư còn chồng chéo, mặt bằng thi công phức tạp, thiếu hụt nhân lực, điều kiện địa hình - địa chất khó khăn... Tuy nhiên, nhờ sự đổi mới trong chỉ đạo điều hành, tinh thần đoàn kết và trách nhiệm cao của toàn hệ thống, EVNSPC đã từng bước tháo gỡ khó khăn, làm chủ tiến độ.

Lãnh đạo EVNSPC chỉ đạo đóng điện công trình Lắp máy biến áp T2 63MVA - Trạm biến áp 110kV Thủ Thừa, ngày 26.4.2025

Theo Chủ tịch Hội đồng thành viên EVNSPC Lê Văn Trang, năm 2025, ngành điện miền Nam đã thay đổi cách làm trong công tác đầu tư xây dựng: thay vì dồn tiến độ về cuối năm như thông lệ, EVNSPC đã chủ động triển khai thi công ngay từ đầu năm để tận dụng mùa khô – “thời gian vàng” trong xây lắp, vận chuyển vật tư thiết bị. Cách làm này không chỉ thể hiện tư duy điều hành linh hoạt, bám sát thực tiễn mà còn giúp chủ động phân bổ nhân lực, nguồn lực hợp lý.

Lãnh đạo EVNSPC, từ Chủ tịch HĐTV, Tổng giám đốc đến các thành viên HĐTV và các Phó Tổng giám đốc đều trực tiếp có mặt tại công trường, đồng hành cùng các đơn vị quản lý dự án, công ty điện lực, nhà thầu để tháo gỡ vướng mắc cụ thể cho từng dự án. Sự sát sao đó được thể hiện từ phòng họp đến công trường, từ văn phòng đến trụ điện, từ các buổi làm việc trực tiếp cho tới họp trực tuyến.

Công nhân Công ty Điện lực Kiên Giang gấp rút thi công để đóng điện công trình Trạm 110kV U Minh Thượng và Đường dây 110kV NR đấu nối trạm 110kV U Minh Thượng, tỉnh Kiên Giang trước thềm Tết Nguyên Đán Ất Tỵ 2025

Quyết tâm về đích đúng tiến độ, bảo đảm an toàn, chất lượng công trình đã lan tỏa đến từng tổ đội thi công. Nhiều công trình tổ chức làm việc ba ca, bốn kíp, thi công xuyên ngày đêm, cả trong dịp nghỉ lễ Giỗ Tổ Hùng Vương và Tết Nguyên đán.

Để 50 công trình "về đích" đúng hẹn, có sự đóng góp to lớn, đầy nhiệt huyết của đội ngũ lãnh đạo, cán bộ kỹ thuật, công nhân viên các công ty điện lực thành viên, Ban Quản lý dự án Điện lực miền Nam, Ban Quản lý dự án Lưới điện miền Nam, Công ty Thí nghiệm điện miền Nam, Công ty Tư vấn Điện miền Nam, Trung tâm điều hành SCADA... Đặc biệt là sự đồng hành, hỗ trợ tích cực từ chính quyền địa phương và người dân trong công tác bàn giao mặt bằng.

Công nhân Công ty Điện lực Đồng Tháp vệ sinh sứ cao thế, trước khi đóng điện công trình “Nâng cấp, cải tạo Trạm 110kV Tam Nông (T2-63MVA) tỉnh Đồng Tháp”

50 công trình lưới điện 110kV không chỉ là biểu tượng của 50 năm đất nước thống nhất, 50 năm xây dựng và trưởng thành của ngành điện miền Nam, mà còn là lời tri ân sâu sắc từ tập thể cán bộ, công nhân viên EVNSPC hôm nay đối với Tổ quốc, với các thế hệ ngành điện đi trước. Đây cũng là lời khẳng định cho quyết tâm của một tập thể năng động, sẵn sàng bước vào giai đoạn phát triển mới, tiếp tục cùng Tập đoàn Điện lực Việt Nam hoàn thành sứ mệnh được Đảng, Nhà nước giao phó.

Ngay sau khi hoàn thành 50 công trình chào mừng ngày 30.4, EVNSPC đã triển khai ngay việc điều hành, thi công và đóng điện thêm 34 công trình trong tháng 5 - 6.2025, phấn đấu hoàn thành 84 công trình trong 6 tháng đầu năm. Trong đó, đặc biệt chú trọng xử lý dứt điểm 100% các công trình lưới điện 110kV từng bị vướng mắc, kéo dài trong nhiều năm qua.

Nguồn: https://daibieunhandan.vn/nganh-dien-mien-nam-can-dich-50-cong-trinh-110kv-mung-50-nam-giai-phong-mien-nam-post411910.html


Bình luận (0)

No data
No data

Cùng chuyên mục

TPHCM sau ngày thống nhất đất nước
Màn trình diễn 10.500 drone trên bầu trời TP Hồ Chí Minh
Diễu binh 30.4: Góc nhìn thành phố từ biên đội trực thăng
"Đường quê" trong tâm thức người Việt

Cùng tác giả

Di sản

Nhân vật

Doanh nghiệp

No videos available

Thời sự

Hệ thống Chính trị

Địa phương

Sản phẩm
