គម្រោងខ្សែបញ្ជូន 220kV Tuong Duong - Do Luong ត្រូវបានសាងសង់នៅក្នុងឃុំជាច្រើននៃខេត្ត Nghe An ។ គម្រោងនេះមានប្រវែងជាង 80 គីឡូម៉ែត្រ រួមទាំងសៀគ្វីចំនួន 2 ដោយចាប់ផ្តើមពីស្ថានីយបំលែង 220kV Tuong Duong និងបញ្ចប់នៅស្ថានីយបំលែង Do Luong 220kV។
មកទល់នឹងពេលនេះ មូលដ្ឋាននៃខេត្ត Nghe An បានប្រគល់ទីតាំងគ្រឹះចំនួន ១៩២/១៩២។ ចំពោះផ្នែកច្រករបៀងវិញ ទីតាំងយុថ្កាលេខ ៤៤/៥៨ ត្រូវបានប្រគល់ឲ្យហើយ។
ទាក់ទិននឹងដំណើរការសាងសង់ គម្រោងបានបញ្ចប់ការបោះបង្គោល បោះបង្គោល 182/192 និងកំពុងដំឡើង 3 មុខតំណែង។ ខ្សែភ្លើងត្រូវបានទាញយុថ្កាចំនួន ២៨ ខ្សែ ប្រវែងជិត ៣៣ គ.ម ហើយខ្សែភ្លើងត្រូវបានទាញយុថ្កាចំនួន ២ ខ្សែ។ ចំពោះយុថ្កាដែលមានសិទ្ធិទាញខ្សែនេះ អ្នកម៉ៅការកំពុងចល័តកម្លាំងដើម្បីពន្លឿនការសាងសង់។

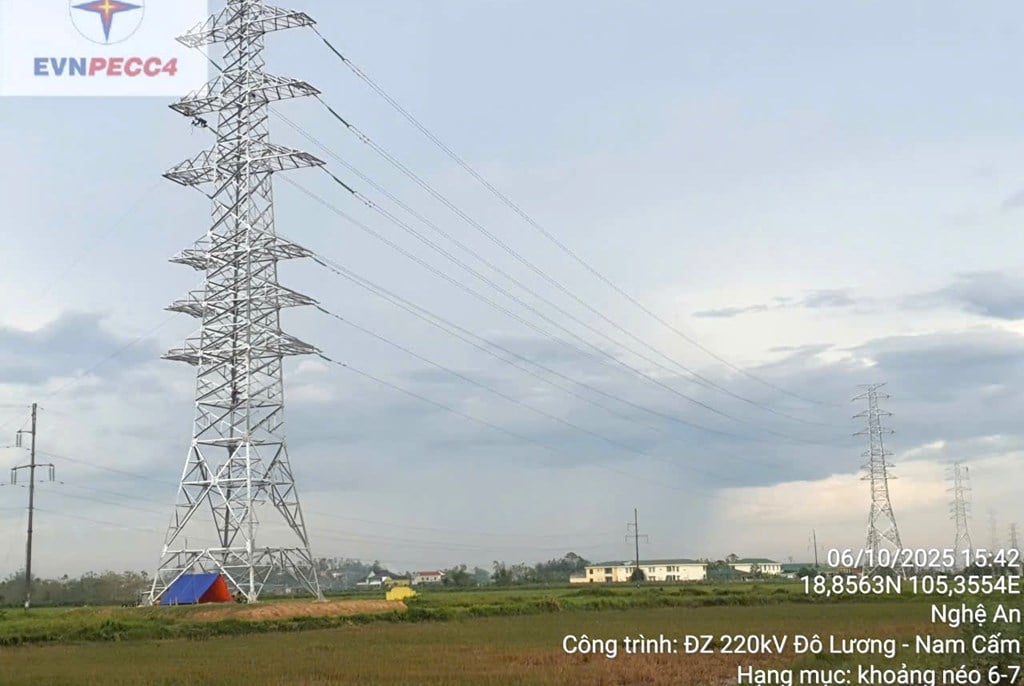

សម្រាប់គម្រោងខ្សែបញ្ជូន Do Luong - Nam Cam 220kV ឆ្លងកាត់ឃុំជាច្រើននៃខេត្ត Nghe An។ គម្រោងនេះមានមាត្រដ្ឋានសាងសង់បណ្តាញបញ្ជូន 220kV ចំនួន 2 ពីស្ថានីយ៍បំលែង 220kV Do Luong ដល់ស្ថានីយ៍បំលែង Nam Cam 220kV ដែលមានប្រវែងប្រហែល 37 គីឡូម៉ែត្រ។ ការពង្រីក feeder នៅស្ថានីយ៍បំលែង 220kV Do Luong ដំឡើងឧបករណ៍សម្រាប់ feeders 220kV ចំនួន 2 នៅក្នុងស្ថានីយបំលែង Do Luong 220kV (ដែលមានស្រាប់) និងភ្ជាប់ប្រព័ន្ធព័ត៌មានសម្រាប់ខ្សែបញ្ជូន 220kV Do Luong - Nam Cam ។
មកទល់ពេលនេះ មូលនិធិបានចល័ត និងប្រគល់តួនាទី ១០៥/១០៦ ច្រករបៀងបានចល័ត និងប្រគល់យុថ្កាចំនួន ៣៨/៥១។ ក្នុងពេលសាងសង់ គម្រោងបានបញ្ចប់ការបោះបង្គោល ៨៧/១០៦ ទីតាំង កំពុងសាងសង់ ១៤ ទីតាំង បោះបង្គោលបាន ៨៣ បង្គោល បានបញ្ចប់ការទាញខ្សែសម្រាប់យុថ្កា ១៥ ខ្សែ ដែលមានប្រវែងជាង ១៣ គីឡូម៉ែត្រ និងកំពុងទាញខ្សែសម្រាប់យុថ្កាចំនួន ៣ ។
យោងតាមប្រធានក្រុមប្រឹក្សាភិបាលគម្រោងថាមពលកណ្តាល (CPMB) អង្គភាពដែលត្រូវបានចាត់តាំងឱ្យគ្រប់គ្រង និងដំណើរការគម្រោងនេះ ទាក់ទងនឹងវឌ្ឍនភាពទាំងមូល ចង្កោមគម្រោងនេះបច្ចុប្បន្នកំពុងអនុវត្តតាមកាលវិភាគដែលបានកំណត់ ហើយអ្នកម៉ៅការលើការដ្ឋានសំណង់ក៏កំពុងប្រមូលកម្លាំងអតិបរមាសម្រាប់ការសាងសង់ផងដែរ។ ទោះជាយ៉ាងណាក៏ដោយ បញ្ហាប្រឈមដ៏ធំបំផុតនៃគម្រោងនេះគឺអាកាសធាតុ។ ក្នុងអំឡុងខែកញ្ញា ដល់ដើមខែតុលា ដោយសារឥទ្ធិពលនៃខ្យល់ព្យុះជាបន្តបន្ទាប់ ដំណើរការសាងសង់មានភាពយឺតយ៉ាវ ជាពិសេសនៅទីតាំងដែលកំពុងសាងសង់គ្រឹះ តំបន់ភ្នំ ផ្លូវចូលត្រូវបានទឹកជន់លិច បាក់ដីត្រូវជួសជុល ហើយទីតាំងដីលិចទឹក មិនអាចសាងសង់បាន។ ជាមួយគ្នានេះ មូលដ្ឋានមិនទាន់បានប្រគល់ទីតាំងបង្គោល និងច្រករបៀងទាំងអស់នៃគម្រោងទាំងពីរនេះនៅឡើយទេ។
CPMB បន្តសម្របសម្រួលជាមួយក្រុមប្រឹក្សាសំណង និងការបោសសំអាតការដ្ឋាន និងគណៈកម្មាធិការប្រជាជនឃុំពាក់ព័ន្ធ រៀបចំកិច្ចប្រជុំជាមួយគ្រួសារ និងអង្គការដែលរងផលប៉ះពាល់ដីធ្លី និងទ្រព្យសម្បត្តិពីគម្រោង ដើម្បីផ្សព្វផ្សាយគោលនយោបាយវិនិយោគគម្រោង គោលនយោបាយសំណង និងការគាំទ្រការបោសសម្អាតទីតាំងដើម្បីអនុវត្តគម្រោង ខណៈបន្តកៀរគរគ្រួសារទទួលថវិកាប្រគល់ការដ្ឋានដល់អង្គភាពសាងសង់។
បើតាមប្រធានក្រុមហ៊ុនភាគហ៊ុនរួមគ្នា PC1 Group អង្គភាពដែលចូលរួមក្នុងការសាងសង់គម្រោងនេះ នាពេលកន្លងមក ដោយសារឥទ្ធិពលនៃអាកាសធាតុ រួមនឹងកម្លាំងរបស់អង្គភាពត្រូវបែកខ្ញែក ដោយសារត្រូវសាងសង់គម្រោងសំខាន់ៗផ្សេងទៀត នៃវិស័យអគ្គិសនី ដំណើរការមិនទាន់បានតាមផែនការកំណត់។ បច្ចុប្បន្ននេះ អង្គភាពបានប្រមូលធនធានមនុស្ស មធ្យោបាយ និងគ្រឿងចក្រល្អបំផុត ដើម្បីផ្តោតលើការអនុវត្ត និងពន្លឿនដំណើរការគម្រោង ដោយមានការប្តេជ្ញាចិត្តក្នុងការបញ្ចប់គម្រោងនៅដើមខែវិច្ឆិកា ឆ្នាំ 2025 តាមការណែនាំរបស់ថ្នាក់ដឹកនាំ EVNNPT។
នៅក្នុងកិច្ចប្រជុំត្រួតពិនិត្យវឌ្ឍនភាពគម្រោងនារសៀលថ្ងៃទី៦ ខែតុលា ឆ្នាំ២០២៥ អគ្គនាយករង EVNNPT លោក Truong Huu Thanh បានទទួលស្គាល់ការខិតខំប្រឹងប្រែងរបស់ CPMB និងអង្គភាពដែលចូលរួមក្នុងគម្រោងដើម្បីបញ្ចប់ការងារយ៉ាងច្រើន ប៉ុន្តែវឌ្ឍនភាពជារួមនៅតែមិនឆ្លើយតបនឹងតម្រូវការ។
គម្រោងបញ្ជូនទាំងនេះមានគោលបំណងបញ្ចេញសមត្ថភាពពីរោងចក្រថាមពលខ្យល់ឡាវ ចង្កោមរោងចក្រវារីអគ្គិសនីណាំម៉ូក្នុងប្រទេសឡាវ រោងចក្រវារីអគ្គិសនី My Ly ណាំម៉ូ 1 រោងចក្រវារីអគ្គិសនីខ្នាតតូច និងមធ្យមនៅតំបន់ភាគខាងលិចនៃខេត្ត Nghe An ចូលទៅក្នុងប្រព័ន្ធថាមពលជាតិ។ គម្រោងនេះជួយបង្កើនភាពជឿជាក់នៃការផ្គត់ផ្គង់ថាមពលសម្រាប់បន្ទុកដែលកំពុងកើនឡើងនៅក្នុងខេត្ត Nghe An និងតភ្ជាប់បណ្តាញអគ្គិសនីក្នុងតំបន់។ ទន្ទឹមនឹងនោះ វាឆ្លើយតបនឹងតម្រូវការថាមពលសម្រាប់បន្ទុកនៅតំបន់មជ្ឈិម ដែលបន្ទុកឧស្សាហកម្មសំខាន់ៗមួយចំនួនរបស់ខេត្ត Nghe An ត្រូវបានប្រមូលផ្តុំ រួមចំណែកជំរុញការអភិវឌ្ឍន៍ សេដ្ឋកិច្ចសង្គម របស់ខេត្ត Nghe An។
អាស្រ័យហេតុនេះ អគ្គនាយករង EVNNPT លោក Truong Huu Thanh បានស្នើឱ្យ CPMB សម្របសម្រួលយ៉ាងជិតស្និទ្ធជាមួយមន្ទីរ សាខា និងតំបន់នានានៃខេត្ត Nghe An ដើម្បីដោះស្រាយបញ្ហាបោសសម្អាតទីតាំងឱ្យបានទាន់ពេលវេលា។ សម្របសម្រួលយ៉ាងជិតស្និទ្ធជាមួយអាជ្ញាធរមូលដ្ឋាន និងអង្គការ នយោបាយ ដើម្បីផ្សព្វផ្សាយ និងប្រមូលផ្តុំសម្រាប់ការប្រគល់ទីតាំងគម្រោងឱ្យទាន់ពេលវេលា។
ចំពោះអង្គភាពសំណង់វិញ អគ្គនាយករង EVNNPT បានស្នើដល់អង្គភាពបន្ថែមកម្លាំងពលកម្ម អនុវត្តការសាងសង់ក្នុងពេលដំណាលគ្នាជាមួយការជីករណ្តៅគ្រឹះ ការតម្លើងបង្គោល និងការទាញខ្សែ និងបន្តសម្របសម្រួលជាមួយក្រុមហ៊ុន CPMB ដើម្បីចល័តការដ្ឋានសាងសង់គ្រឹះ។
CPMB ត្រូវការពិនិត្យឡើងវិញនូវការលំបាក និងបញ្ហានៅទីតាំងជួរឈរនីមួយៗ និងការបោះយុថ្កាច្រករបៀងនីមួយៗរបស់អ្នកម៉ៅការនីមួយៗ ដើម្បីផ្តោតលើការគ្រប់គ្រង។ ភាពលំបាក និងបញ្ហាត្រូវរាយការណ៍ជូនថ្នាក់ដឹកនាំសាជីវកម្មភ្លាមៗ ដើម្បីធ្វើការដោះស្រាយទាន់ពេលវេលា។ ការដ្ឋានសំណង់ទាំងមូលផ្តោតការយកចិត្តទុកដាក់ខ្ពស់ ជាមួយនឹងការប្តេជ្ញាចិត្តខ្ពស់បំផុត ដោយខិតខំបញ្ចប់គម្រោងនៅដើមខែវិច្ឆិកា ឆ្នាំ 2025 ស្របតាមទិសដៅរបស់ក្រុមហ៊ុន Vietnam Electricity Group (EVN)។
