바다로 가서 철제 기둥을 세우다
콘다오의 국가 송전망 전력 공급 프로젝트는 베트남 전력 그룹(EVN)이 투자한 핵심적이고 시급한 프로젝트로, 규모가 약 5조 VND에 달하며, 에너지 안보를 보장하고 조국의 섬 경제를 발전시키는 데 기여합니다.
이 프로젝트는 현재 총리가 정한 8월 19일 완료 목표를 달성하기 위해 진행 속도를 높이고 있습니다. 베트남 전력 그룹(EVN)의 지시에 따라 국가 전력 송전 공사(EVNNPT)는 안장, 까마우, 칸토 전력 송전 팀(전력 송전 회사 4 소속)의 엔지니어와 근로자를 현장으로 동원하여 프로젝트에 필요한 기둥을 세우고 전선을 뽑았습니다.

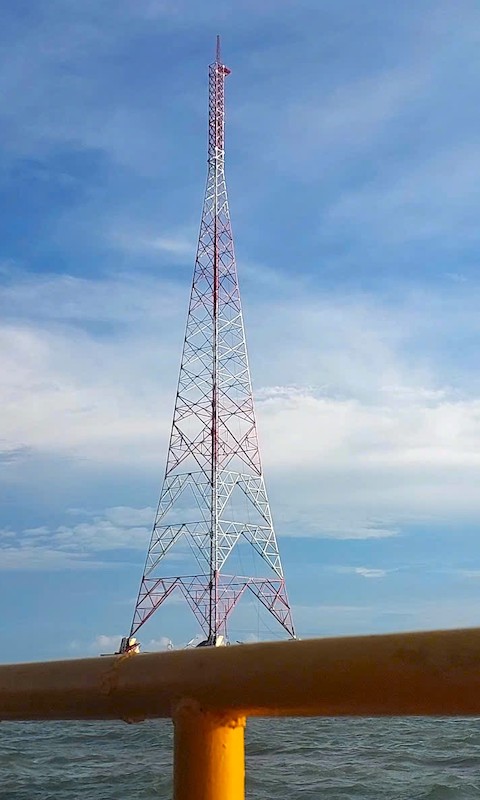

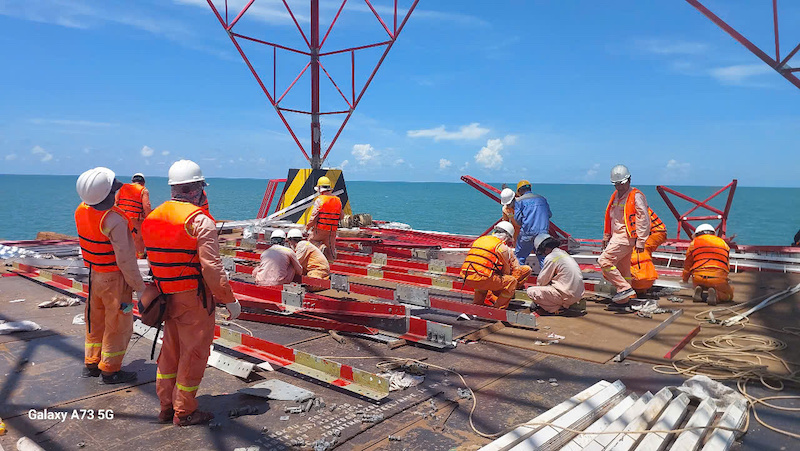

PTC4 작업반은 28번 기둥을 설치하는 임무를 맡았습니다. 사진: NPT. |
전력송전회사 4의 리더는 콘다오에 전력을 공급하는 프로젝트의 긴급성과 에너지 안보, 국가 방위 안보, 섬 안보를 위한 전략적 중요성을 명확히 파악하고, PTC4가 기둥 설치와 전선 인양 작업을 전개하기 위해 병력을 동원했다고 말했습니다.
바다로 가서 기둥을 세우고 밧줄을 당기는 일은 큰 도전이며, 특히 자재와 도구, 건설 장비를 운반하고 장비와 차량을 옮기는 작업은 많은 시간과 노력이 필요합니다.
해상 공사 여건 때문에 조수에 따라야 했습니다. 엔지니어와 인부들은 새벽 4시 30분에 일어나 현장으로 이동할 배에 오를 준비를 하고, 저녁 7시에 해안으로 돌아왔습니다. 초소가 해상에 위치하여 바지선이나 대형 선박이 없어 하룻밤을 묵을 수는 없었습니다. 하지만 부대는 기존 경험과 높은 의지를 바탕으로 임무를 완수하겠다는 굳은 결의를 다졌습니다.

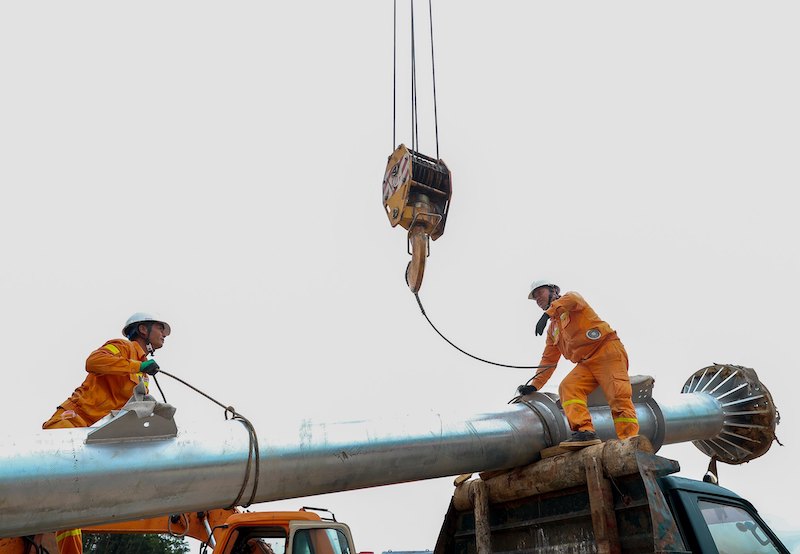

PTC4 작업반이 도체 보를 설치하기 위해 보를 준비합니다. |
PTC4 부국장인 응우옌 반 바이 씨는 떠나기 전에 PTC4 이사회가 회의를 열어 사기를 북돋우고 각 팀에 자재와 건설 장비를 완벽하게 준비하도록 요구했다고 말했습니다. 동시에 품질, 진행 상황, 노동 안전을 보장하기 위해 실행 계획을 수립하고 엄격한 감독을 실시했습니다.
프로젝트 완료까지 남은 시간은 매우 짧고, 날씨는 예측할 수 없는 비와 햇살로 복잡합니다. 따라서 EVNNPT는 모든 팀에게 고도의 집중력을 요구하고, 공사 중 안전 규정을 엄격히 준수하며, EVN과 총리 의 지시에 따라 품질과 공정을 보장할 것을 요구합니다.
복잡한 산악 지형과 혹독한 날씨를 극복하다
전기 산업의 또 다른 핵심 프로젝트인 500kV 라오까이-빈옌 송전선에서는 EVN, EVNNPT의 지시를 실행하여 전력 송전 회사 1, 2, 3, 4의 엔지니어와 근로자를 포함한 건설 팀을 동원하여 인력을 늘리고 전체 노선의 진척을 가속화했습니다.
근로자들의 사기를 북돋우기 위해 EVNNPT 지도자들은 건설에 참여하는 근로자들을 방문하여 격려했습니다.
라오까이성, 루크옌사 VT149 지점은 칸호아 전력송전팀(전력송전회사 3)이 담당합니다. |
꽝응아이 전력송전팀(전력송전회사 2)이 건설한 114번 기둥과 닌빈 전력송전팀(전력송전회사 1)이 건설한 117번 기둥에서 EVNNPT 부총괄 이사인 부이 반 끼엔과 EVNNPT 부총괄 이사인 루 비엣 티엔은 프로젝트 진행을 가속화하기 위한 공사를 시행한 각 부서의 노력과 주도성을 인정하고 높이 평가했습니다.
"일만 하고 물러서지 않는다"는 정신과 "햇볕을 이겨내고 비를 이겨내자"라는 구호로, 모든 임원과 직원들이 높은 결의를 보여 만장일치로 임무를 완수했습니다.
EVNNPT 지도자들은 이 사업이 북한 지역 전력 공급을 보장하는 데 있어 전략적으로 중요한 핵심 시급 사업임을 강조했습니다. 총리는 이 사업이 복잡한 산악 지형과 혹독한 기상 조건, 때로는 폭염과 갑작스러운 뇌우 속에서도 단기간 내에 완공 및 전력 공급을 완료하도록 지시했습니다. 따라서 각 부대는 경쟁 정신을 지속적으로 고취하고, 품목을 동시 배치하며, 필요에 따라 사업을 추진해야 합니다.
EVNNPT 지도자들은 또한 해당 지역들이 건설 조건이 열악하여 현장으로 이동하는 데 많은 시간이 소요된다고 말했습니다. 따라서 건설 부서는 인력 및 장비 안전에 만전을 기하는 동시에, 할당된 작업에 따라 각 작업을 효과적으로 수행해야 합니다.

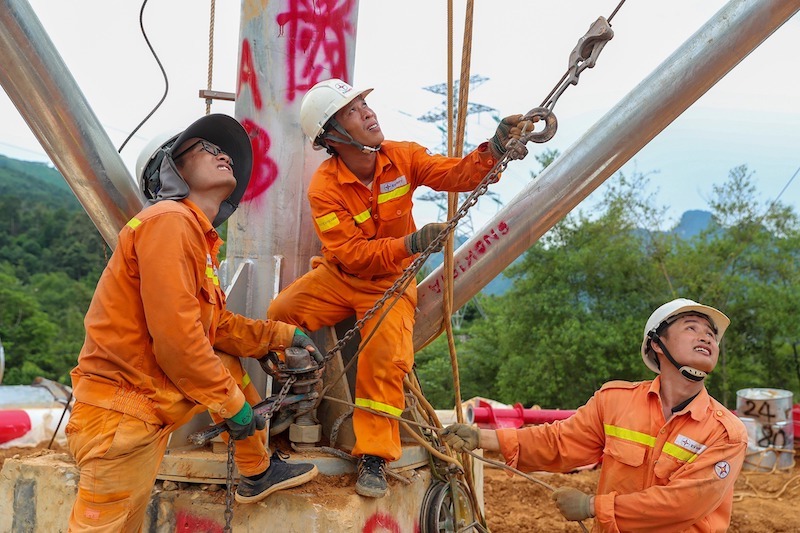

복잡한 지형 조건에서 장비를 설치 위치로 옮기는 작업자는 모든 작업에서 절대적인 안전을 보장하기 위해 고도로 집중해야 합니다. |
라오까이-빈옌 500kV 송전선 프로젝트 건설을 지원하기 위해 인력을 파견한 부대 중 하나인 PTC1은 2025년 7월 말부터 계열 전력 송전팀에서 약 400명의 임원, 엔지니어, 근로자를 적극적으로 동원하여 현장에 접근하고, 전력 프로젝트 관리 위원회 1(EVNPMB1)과 긴밀히 협력하여 13개 전봇대 위치에서 공사를 진행했습니다.
현재까지 이 위치들은 긴급하게 설치되고 있어 작업 속도가 빨라지고 있습니다. 하지만 몇 가지 어려움이 있습니다. 예를 들어, 105번과 110번 위치는 가파른 산악 지형으로, 작업팀은 일부 구간의 설치를 완료하고 대형 크레인을 준비하여 작업을 계속 진행하고 있습니다.
107번 지점에서 응에안 전력 송전팀은 진흙투성이에 깊이 매몰된 진입로에도 불구하고 공사 진행을 보장하기 위해 주요 모선 설치를 완료하고 있습니다. 140번 지점에서 북동 3 전력 송전팀은 자재가 빽빽하게 쌓여 크레인 작업과 설치가 어려운 상황에도 불구하고 02 G84PL 기둥과 02 17P 기둥 설치를 완료했습니다.
푸토성 찬몽사 342번 기둥은 송전선의 중요한 전봇대 설치 지점 중 하나이며, 하띤 전력 송전팀 부장 판 투안 충(Phan Tuan Chung) 씨는 낮에는 햇볕이 뜨겁고 바람도 거의 없어 이곳에서 자재를 모으기에 지형이 제한적이었고, 비엣 A 계약자와 사람들이 현장 정리 작업을 하는 것이 어려워 공사가 중단되었다고 말했습니다.
3호선 건설의 정신을 고취하다
하띤 전력 송전팀은 작년에 완공된 3호선 구간에서 가장 어려운 전봇대 중 하나인 300A 전봇대 설치에 참여한 적이 있어서 험난한 지형, 긴급한 작업, 가혹한 기후에 익숙합니다.
3차 순환 프로젝트에서 축적된 경험은 새로운 프로젝트의 "살아있는 교육과정"이 되었습니다. 수작업으로 전봇대를 세우고, 설치 전 각 철근에 표시를 하고, 기술팀과 운송팀 간의 조율에 이르기까지 모든 것이 꼼꼼하고 리듬감 있게 진행됩니다. 이는 수년 전 3차 순환 프로젝트에서 수작업으로 전봇대를 설치했던 경험 덕분입니다.

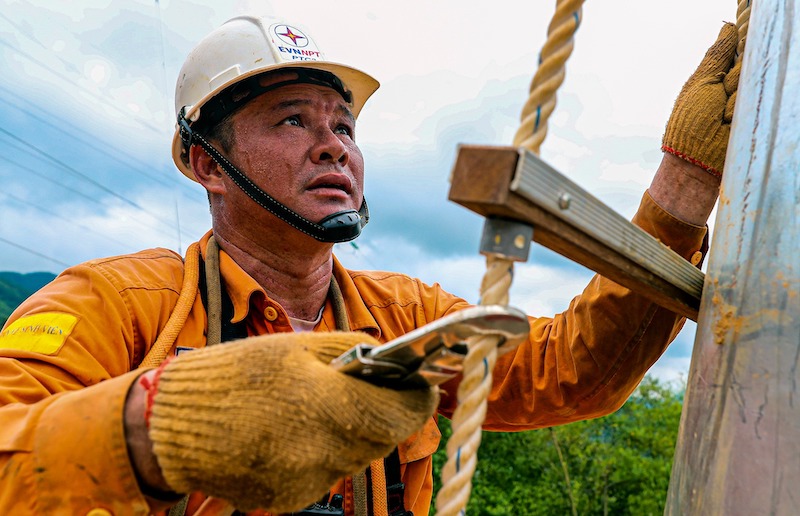

날씨는 예측할 수 없고, 건설 현장의 근로자들은 엄청난 노력을 기울여야 하며, 안전은 항상 중요합니다. |
3번 회로에서 일했던 많은 고령 근로자들이 아직도 건설 현장에 자원하여 나갑니다. 홍린 송전 회사(하띤)의 호 민 투안 씨는 곧 은퇴를 앞두고 있지만, "항상 팀과 함께 국가의 주요 프로젝트에 기여할 준비가 되어 있다"는 마음으로 현장에 자원했습니다.
2번 송전 회사 산하 다낭 송전팀 부장인 보 티엔 휘 씨는 회사가 8월 초부터 24명으로 구성된 6개 팀을 북쪽으로 파견하여 현장에 배치했다고 밝혔습니다. 휘 씨는 "작년에 탄호아에 전봇대를 설치했기 때문에 이제 경험이 더 많아졌고 작업도 더 편리해졌습니다."라고 말했습니다.
엄청난 양의 작업과 매우 긴박한 진척 상황 속에서 각 작업자는 고강도 작업에 내몰리고 있습니다. 하루는 오전 5시 30분에 시작하여 해가 질 때까지 쉬지 않고 일합니다. 일부 팀의 취침 장소가 건설 현장에서 15~17km나 떨어져 있기 때문에 점심은 건설 현장에서 바로 먹습니다. 그들이 끈기 있게 작업하는 이유는 단순히 작업 자체만이 아니라, 송전 담당으로서의 책임감과 자존감 때문입니다.
가라이 전력송전팀의 엔지니어와 근로자들은 설계에 따라 기초 및 건립 단계에 집중하여 원활하게 협력하고 있습니다. |
현재 라오까이성 룩옌사 146번지에서 근무 중인 북서전력 1(Northwest Power Transmission 1)의 도딘비엣(Do Dinh Viet) 씨는 이 작업을 맡았을 때 모두가 3번 회로 공사만큼이나 어려울 것이라는 것을 알고 있었다고 말했습니다. 공사 현장에서는 모두가 서로를 격려하고, 단결하고, 힘을 합쳐 예정대로 작업을 완료했습니다. 이 중요한 프로젝트에 계속 기여할 수 있게 되어 매우 자랑스럽습니다.
그들은 건설 경험을 계승할 뿐만 아니라, 규율, 안전, 정밀함이라는 정신을 철저히 지킵니다. 그들에게 노동 안전은 일종의 명령이자, 속도와 바꿀 수 없는 필수 조건입니다.
전문성과 기업 문화는 모든 근로자의 피 속에 깊이 새겨져 있습니다. 그래서 국가가 필요로 할 때마다 어떤 직책이든 "변속 군인"이 필요합니다. 낮이든 밤이든, 폭풍우든 햇살이든, 일정에 맞춰 작업을 완료하고 품질을 보장하려는 결의를 가지고 출발할 준비가 되어 있어야 합니다.
출처: https://baodautu.vn/evnnpt-tiep-suc-cho-hai-du-an-dien-trong-diem-d359636.html
댓글 (0)
