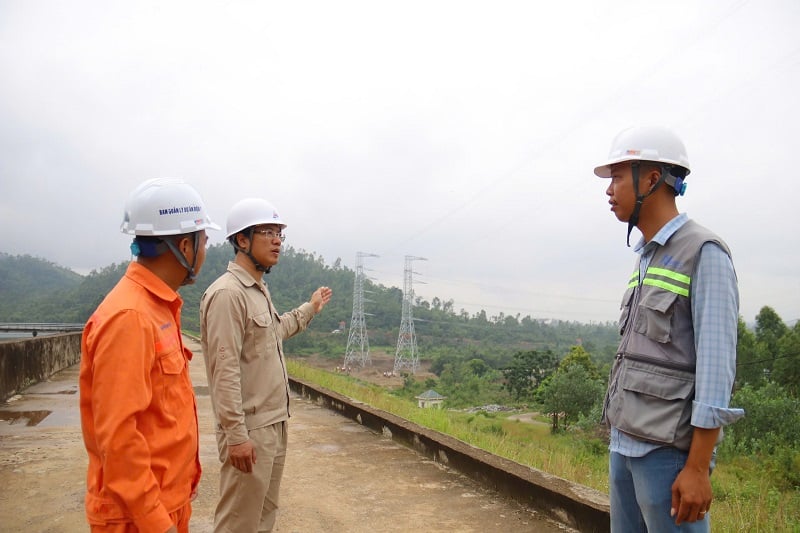

仕事の90%は完了。残りの10%は毎日レースで稼ぐ。

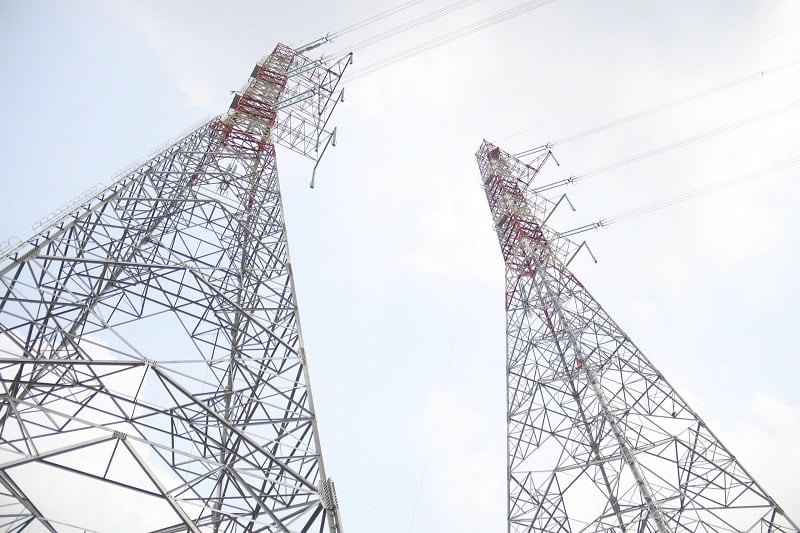

プロジェクトの中で最も複雑な建設現場の一つである404番地では、EVN傘下の電力プロジェクト管理委員会1の代表であるグエン・フー・ナム氏が次のように述べました。「私たちは、高さ98メートル、重量最大330トンの双柱に立っています。現在までに全体の進捗は約90%に達しており、ワイヤーの引き込み作業は3つのセクションを完了し、合計26セクションのうち残りの8セクションの作業を進めています。」
ナム氏は、VT381からVT428まで、合計48のポールポジションを含む9HHパッケージを担当していると述べた。現在までに43のポジションが完成し、山頂の残りの5つのポジションは現在設置中だ。建設チームは午前5時から午後10時までシフトに分かれ、山のキャンプで食事と睡眠を取りながら、険しい地形と厳しい条件を乗り越え、作業を進めている。
「人員を増強し、電線の引張と残りの電柱の設置を加速させるため、追加の支援部隊を動員しました。目標は、建国記念日の連休までにほぼ全工事を完了させることです。これは私たちの兄弟たちの使命であり、誇りです」とナム氏は強調した。
建設現場からの勢い:「私たちは休まない、スピードを緩めない!」
同じ9HHパッケージにおいて、電力建設株式会社1(PC1)の電気プロジェクト部門責任者であるドアン・スアン・マン氏は次のように述べています。「48箇所のうち38箇所の電柱の建立が完了し、現在残りの10箇所の工事を行っています。2つのアンカー区間での電線引き込み作業は完了しており、残りの7つの区間で工事を進めています。今後8月19日までに土手を閉じ、光ケーブル回線を完成させます。」
マン氏は、長引く猛暑が工事の進捗に大きく影響していることを認め、「正午は暑すぎて作業できず、夕方には角度が定まらずワイヤーを引くのも困難でした。しかし、工事組織を調整し、早朝から深夜まで作業することで、その影響を補うことができました」と語った。
大きなボトルネックの一つである用地の整地も、精力的に進められている。2024年12月から建設現場に常駐するヴ・コン・ドアン氏は、当初は徒歩で4時間かかる場所もあったと明かした。「柱が山の頂上や岩場に建てられている場所もあり、クレーンを搬入するために新たな道路を開通させる必要もあります。非常に費用がかかり、困難を伴います。しかし、いかなる困難にも屈することなく、着実に工事を進めていく所存です。」
ドアン氏によると、プロジェクト対象地域の人々は概ね協力的だが、境界線の再測量や補償方針の詳細な説明が必要な状況が依然としてあるという。「私たちは地元当局と緊密に連携し、問題を早急に解決し、進捗に影響を及ぼしかねない長期的な遅延を回避するよう努めています」と同氏は述べた。
特筆すべきは、ピーク時には軍からの直接的な支援も受けていたことです。ロー川流域には200人の将校と兵士が配置され、そのうち100人が高山地帯や危険な場所での建設作業に直接携わりました。地元の青年組合も、特にダイディン村で積極的に貢献しました。

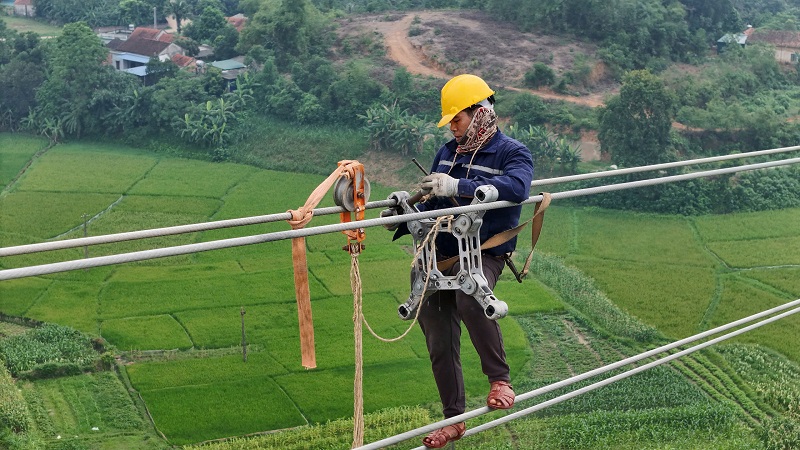

作業員は、通電前の最終段階として、高さ数十メートルの場所に電線固定装置を設置している。 |
Song Da 5 - パッケージ番号10の電光石火の速さの構築
パッケージ10について、ソンダー5株式会社の副社長であるウン・ヴー・タン氏は次のように述べました。「当社は42箇所を担当しており、総ルート距離は約19kmです。現在までに、42/42の電柱の設置をすべて完了し、21箇所で電線引きを完了し、残りの9箇所で電線引き作業を行っています。」
パッケージ10は、地形と天候の面で多くの課題に直面しました。5ヶ月の工期のうち2ヶ月が雨期に当たったため、基礎工事、電柱の建立、ワイヤーの引張作業が何度も中断されました。しかし、タン氏によると、ユニットは建設チームを柔軟に再編成し、大型機械を現場に持ち込み、安全で環境に優しい空気圧式発破技術を導入することで、岩盤の基礎処理をより迅速かつ効率的に行いました。
「ピーク時には、ソンダ5の役員と従業員300人以上が建設現場にいました。現在も200人以上が昼夜を問わず休みなく働いています。作業員の生活は十分に配慮されており、各部隊が食事を提供したり、残業のために現場にキャンプを設置したりしています」と彼は述べた。
建設現場の安全は最優先事項です。すべての作業場には労働安全保護具、安全ベルト、標識が完備されており、安全委員会による定期的な監督が行われています。「迅速な建設を旨とし、当初の予定通り、9月2日までにパッケージ10全体を完成させることをお約束します」とタン氏は断言しました。
投資家であるEVN(Power Project Management Board 1(EVNPMB1)が代表)とメインコントラクター(Song Da 5)は常に緊密に連携し、プロジェクトの建設の進捗を加速させています。 |
2025年3月初旬に着工した総延長252kmのラオカイ-ビンイエン間500kV送電線プロジェクトは、現在ベトナム北部で最大級の送電インフラプロジェクトの一つです。完成すれば、北西部の電力系統が国家送電網に接続され、水力発電所や再生可能エネルギーからの電力送電能力が確保されるとともに、地域のエネルギー安全保障も強化されます。
建国記念日を控えたこの神聖な瞬間、電線1メートル1メートル、電柱1本1本が、最前線で働く何百人もの人々の「あえて考え、あえて行動し、あえて責任を負う」という無私の労働精神、意志の証なのです。彼らは、まさに国全体が独立80周年を祝っているこの時に、党、国家、そして国民の期待を現実のものへと変えているのです。
「これは単なる仕事ではなく、大きな名誉でもあります。困難に直面しても決して諦めない精神で、プロジェクトの全役員と作業員は、偉大なる国民の祝日を祝うために、プロジェクトを予定通り、安全かつ高品質で完了させることに全力を尽くします」と、グエン・フー・ナム氏は力強く宣言しました。
