国営電力網からコンダオ島に電力を供給するプロジェクトに成功

2025年9月4日午前4時5分、ベトナム電力集団(EVN)と第3電力プロジェクト管理委員会は、110kVコンダオ変電所への通電に成功し、正式に国営電力システムから島へ電力を供給しました。

Báo Thanh HóaBáo Thanh Hóa04/09/2025

国営電力網からコンダオ島に電力を供給するプロジェクトに成功

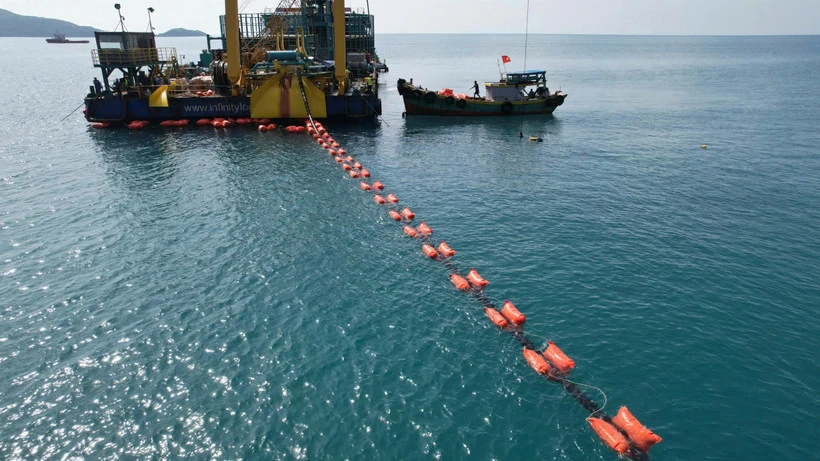

国営電力網からコンダオ島へ電力を供給するための地下ケーブルの建設。(出典:EVN)

EVNは、2025年9月2日19時9分にも、コンダオ特別区( ホーチミン市)への国営電力網からの電力供給プロジェクト全体の送電に成功しました。これは、8月革命80周年と9月2日の建国記念日を祝う上で、特に意義深いプロジェクトです。

電力供給の成功はコンダオにとって重要な転換点となり、安全で継続的かつ安定した電力供給を確保し、 社会経済発展のニーズを満たし、国防と安全保障に貢献し、人々の生活を向上させました。

このプロジェクトは、高価で大量の排出物を排出するオンサイトディーゼル電源を置き換えることで、電力生産コストの削減、温室効果ガスの排出の抑制に役立ち、ベトナムの排出量削減と持続可能な開発の促進への取り組みに貢献します。

EVNによると、国営電力網からコンダオ島へ電力を供給するプロジェクトは、電圧規模が110kV、総延長が103.7kmで、ビンチャウ区( カントー市)を通る架空線17.5km、VT32地点(海上の最後の鉄塔)からコンダオ島までを結ぶ海底ケーブル77.7km、島内の陸揚げ地点からアンホイ発電所(コンダオ市)の110kV変電所までの海底ケーブル8.5kmが含まれる。

このプロジェクトには、220 kVヴィンチャウ変電所(カントー)の110 kVフィーダーの拡張と、コンダオの110/22 kV GIS変電所の建設も含まれています。

本プロジェクトの総投資額は4兆9,230億ドンで、EVNが投資者となります。プロジェクトは2024年12月に開始され、2025年8月5日までにビンチャウ220kV変電所の拡張工事が完了し、2025年8月12日には全線にわたるケーブル配線が完了します。2025年8月22日には全線試験と通電が行われ、2025年9月2日に正式な通電が完了する予定です。

特に、2025年9月4日の朝、110kVコンダオ変電所に電力供給が成功し、島に国家送電網が正式に導入されました。

EVNは、このプロジェクトが、複雑かつ過酷な海上建設条件下で最新技術を適用し、大規模なエネルギープロジェクトを実施する同社の能力を証明するものであると強調した。

このプロジェクトの成功は、祖国の海域、島嶼地域、国境島嶼地域のインフラの維持と開発に対する政府、電力業界、参加団体の決意を示すものである。

ベトナム電力グループは、このプロジェクトの完成は歴史的意義を持ち、国家の多くの英雄的な出来事と結びついた聖なる島であるコンダオ島の新たな開発段階の幕開けとなると確信している。

VNAによると

出典: https://baothanhhoa.vn/dong-dien-thanh-cong-du-an-cap-dien-tu-luoi-quoc-gia-ra-con-dao-260530.htm
