多くの問題
ジャライ省人民委員会事務局は、2025年7月28日にジャライタイ地域で行き詰まっているプロジェクトに関する報告を聞く会議で、省人民委員会のファム・アン・トゥアン委員長の最終意見を発表したばかりである。
ジャライ省財務局と建設投資プロジェクト管理委員会の報告書によると、ジャライ省西部地域の投資プロジェクトに関しては、焦点を当てて解決する必要がある多くの欠点と制限がまだあることが示されています。

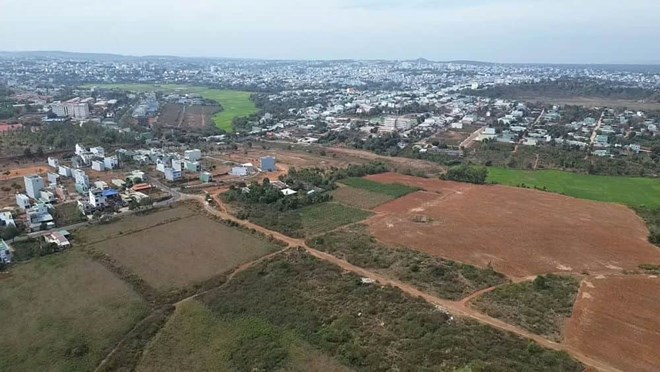

2025年7月28日、ザライ省人民委員会は会議を開催し、省西部地域で解決が必要な緊急プロジェクトについて、各部署、支部、地方自治体からの報告を聞いた。写真:マイ・ダオ。 |
その結果、公共投資プロジェクトにおいては、主要プロジェクトの建設進捗が計画通り確保されておらず、補償や用地整地作業は依然として遅延し長期化しており、組織体制も未整備で未完成であり、運営モデルも以前の地区レベルの建設プロジェクト管理委員会から業務を引き継いだ後に増加した作業量を管理する要件を満たしていない。
一方、いくつかの予算外投資プロジェクトは原則として承認されているものの、当初承認されたスケジュールに比べると実施は遅く、長期化している。
主要プロジェクトにおける補償、支援、移住、用地整地作業は依然として遅く長期化しているが、きれいな土地を創出するための決定的な解決策はなく、プロジェクト実施のために投資家を選定するための土地使用権オークションの手続き完了が遅れており、投資を誘致するための基本的な技術インフラを備えたきれいな土地が不足しており、2024年と2025年にはザライ省西部地域での土地利用による収益は低迷する見通しである。
各プロジェクトを解きほぐす
締めくくりの発表で、ザライ省人民委員会のファム・アン・トゥアン委員長は、財務局、省建設投資プロジェクト管理委員会、各部局、支局、地方自治体に対し、困難や問題の解決に注力し、2025年末までにザライタイ地域の公共投資プロジェクトと予算外プロジェクトの実施を加速するよう要請した。
具体的には、グエンヴァンリン道路プロジェクトとグエンヴァンリン道路住宅地区技術インフラプロジェクトについては、財務局がリソースの検討とバランス調整、プロジェクトへの予算配分の提案を行い、2025年に補償と用地整地作業を完了するよう努める任務を負い、窓口となる農業環境局が地方自治体とともに、用地整地作業における困難への対応を監視、促し、主導しました。
東部経済回廊道路プロジェクトに関しては、農業環境局が主導し、ビエンホー村人民委員会と特に協力して、3世帯の土地資産に関連する問題の完全な解決を指導し、その上で、ビエンホー村人民委員会に、2025年8月20日までに補償と敷地整地作業を緊急に完了するよう要請する。
省建設投資プロジェクト管理委員会は、建設部門が具体的な実施計画を策定し、建設の進捗を加速し、2025年までに公共投資資本の100%支出を確実に行えるよう、定期的に監視、促し、指示します。
まだ稼働していない5つの風力発電プロジェクトについては、商工省、財政省、農業環境省、関係地方自治体が、中央機関から承認を受け次第、投資家が稼働条件を満たすための関連手続き書類を準備・完了できるよう積極的に指導していく。
チョーロン風力発電所プロジェクト、ヤンチュン風力発電所プロジェクト、イアペーチ風力発電所プロジェクト、山岳開発風力発電所プロジェクト、中部高地処理風力発電所プロジェクトを含む 5 つの風力発電プロジェクトは建設が完了しているものの、まだ商業運転には入っていないことが分かっています。
産業クラスタープロジェクトおよびその他の投資プロジェクトにおいて、ベトナムゴム産業グループの土地使用権に関連する問題が発生した場合、農業環境局は関連資料の作成を主導し、省人民委員会に報告し、ベトナムゴム産業グループと協力し、既存の問題や困難を解決するための計画について協議・合意し、当該地域でプロジェクトを実施するために投資家にクリーンな土地を引き渡すための条件を整える計画を策定する。
同時に、農業環境局は、ベトナムゴム産業グループと積極的に調整し、同グループの分野、生産、事業の転換、再編計画、投資開発の方向性に沿った投資や土地手続きの支援について協議した。
プレイク区のCK54都市圏プロジェクトは、まもなく着工が決定している多くの予算外プロジェクトの一つです。写真:TT |
CK54都市圏プロジェクトについては、財務省、農業環境省、プレイク区人民委員会など関係機関が投資家選定手続きの完了を監視・促し、2025年9月2日までに着工準備を完了するよう努める。
ゴルフ場プロジェクトおよびダクドア・コンプレックスのプロジェクトについては、財務局が主導し、農業環境局、建設局、ダクドア村の人民委員会と連携して、省人民委員会から割り当てられた任務を全面的に実施し、政府、首相、中央省庁および支部の意見に基づき、全国的な検査と点検の終了後、プロジェクトに関連する障害を取り除くことに重点を置き、規定に従って修復作業を迅速に完了させるものとする。
ジャライ省人民委員会委員長は、財務局に対し、農業環境局、ジャライ省西部の市町村人民委員会と調整し、実施中の約180件の予算外プロジェクトすべてを審査し、規模、実現可能性、投資家の投資進捗状況(土地、建設、運営)を満たす能力に応じて分類し、その基準に従って遅れているプロジェクトに対処するよう提案するよう指示した。
出典: https://baodautu.vn/gia-lai-yeu-cau-giai-quyet-thao-go-vuong-mac-tai-loat-du-an-dau-tu-d355502.html
